Στην τελική φάση της κατασκευής περνά το μεγάλο έργο αντλησιοταμίευσης στην Αμφιλοχία, με τον Οκτώβριο να αποτελεί το επόμενο κρίσιμο ορόσημο για την επένδυση των 680 MW. Την ίδια στιγμή, το επικαιροποιημένο πλαίσιο του έργου φέρνει αύξηση του προϋπολογισμού στα 646,3 εκατ. ευρώ και νέο μοντέλο καταβολής της κρατικής ενίσχυσης, το οποίο συνδέει πλέον τις πληρωμές με συγκεκριμένες κατασκευαστικές εργασίες.
Το ενδιαφέρον στρέφεται στην ολοκλήρωση του σώματος του Φράγματος Πύργου, για το οποίο τίθεται ως καταληκτική ημερομηνία η 31η Οκτωβρίου 2026. Πρόκειται για το τελευταίο από τα μεγάλα κατασκευαστικά ορόσημα, πριν ακολουθήσουν οι απαραίτητες δοκιμές και έλεγχοι, με στόχο η μονάδα να περάσει σε εμπορική λειτουργία μέσα στους πρώτους μήνες του 2027.
Ήδη, μέχρι το τέλος Ιουνίου είχε ολοκληρωθεί το μεγαλύτερο μέρος των προβλεπόμενων εργασιών, μεταξύ των οποίων τα έργα οδοποιίας, το σώμα του Φράγματος Αγίου Γεωργίου, οι δύο σήραγγες προσαγωγής, οι σήραγγες υψηλής πίεσης, οι ανοιχτές εκσκαφές του σταθμού παραγωγής και τα φρεάτια προσαγωγής.
Ανεβαίνει κατά 96 εκατ. ευρώ το κόστος
Η νέα απόφαση αναπροσαρμόζει αισθητά και τα οικονομικά δεδομένα της επένδυσης. Ο προϋπολογισμός αυξάνεται από τα 550 εκατ. ευρώ του αρχικού σχεδιασμού στα 646,3 εκατ. ευρώ, δηλαδή κατά 96,3 εκατ. ευρώ ή περίπου 17,5%.
Αμετάβλητη στα 250 εκατ. ευρώ παραμένει η δημόσια ενίσχυση, η οποία χρηματοδοτείται από το Πρόγραμμα Δημοσίων Επενδύσεων με πόρους του Ταμείου Ανάκαμψης και Ανθεκτικότητας. Ως αποτέλεσμα της αύξησης του συνολικού κόστους, η επιχορήγηση αντιστοιχεί πλέον σε περίπου 38,7% της επένδυσης, από 45,5% που αντιπροσώπευε με βάση τον προηγούμενο προϋπολογισμό.
Το υπόλοιπο χρηματοδοτικό σκέλος καλύπτεται από ίδια κεφάλαια και τραπεζικό δανεισμό.
Σημαντική διαφοροποίηση υπάρχει και στον τρόπο εκταμίευσης της ενίσχυσης. Η προκαταβολή των 100 εκατ. ευρώ διατηρείται, ωστόσο τα υπόλοιπα 150 εκατ. ευρώ δεν συνδέονται πλέον γενικά με ποσοστά ολοκλήρωσης του project, αλλά επιμερίζονται σε εννέα συγκεκριμένα τεχνικά ορόσημα.
Μεταξύ αυτών περιλαμβάνονται τα δύο φράγματα, οι σήραγγες προσαγωγής και υψηλής πίεσης, τα έργα οδοποιίας, οι εκσκαφές του σταθμού και τα φρεάτια. Η καταβολή των ποσών συνοδεύεται παράλληλα από αυξημένες απαιτήσεις πιστοποίησης των εργασιών και των πραγματικών δαπανών.
Γιατί η Αμφιλοχία είναι κρίσιμη για το σύστημα
Η ολοκλήρωση του έργου αποκτά ιδιαίτερη σημασία σε μια περίοδο κατά την οποία το ελληνικό ηλεκτρικό σύστημα καλείται να διαχειριστεί ολοένα μεγαλύτερες ποσότητες παραγωγής από ΑΠΕ και, μαζί με αυτές, αυξανόμενες ανάγκες ευελιξίας και αποθήκευσης.

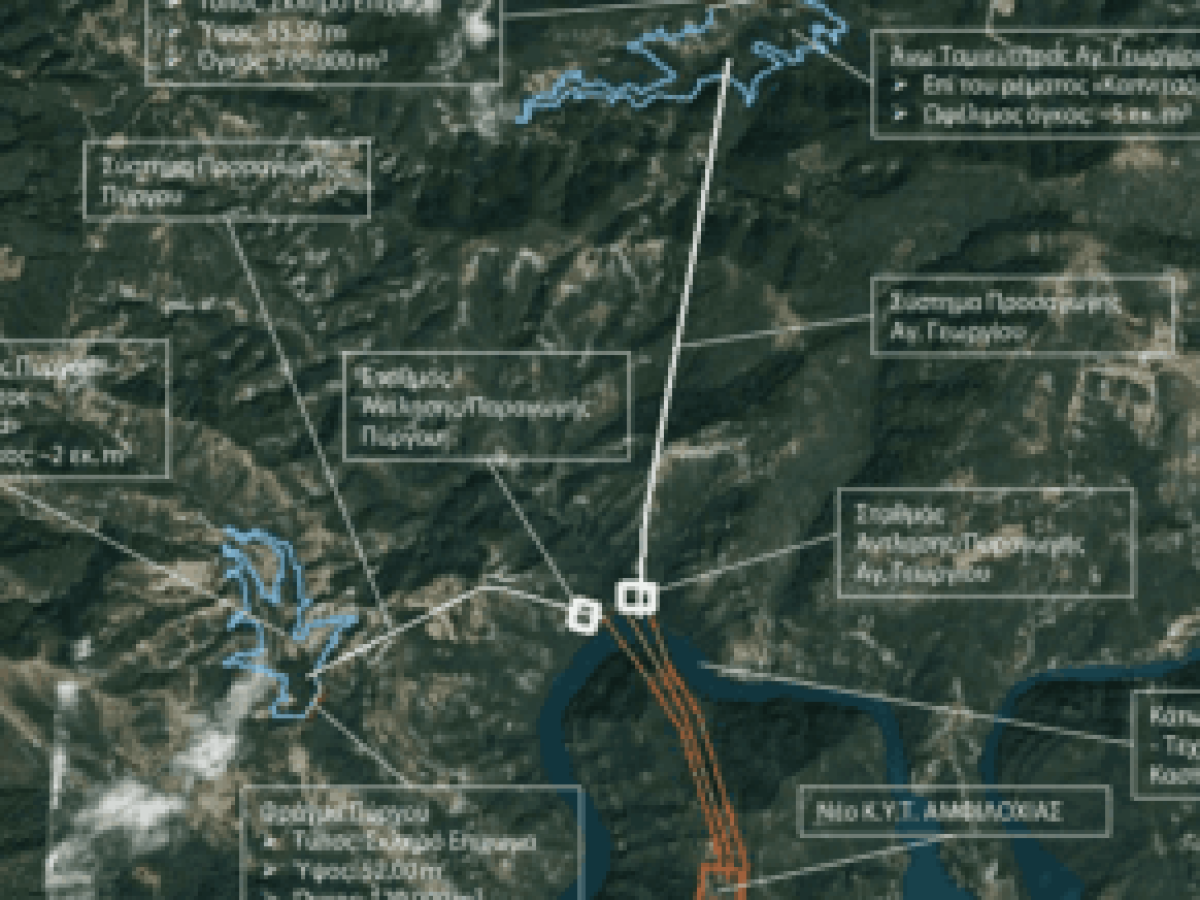

Ο σταθμός της Αμφιλοχίας θα διαθέτει ισχύ 680 MW στην παραγωγή και 730 MW στην άντληση. Θα αποτελείται από δύο άνω ταμιευτήρες, στον Άγιο Γεώργιο και στον Πύργο, χωρητικότητας περίπου 5 εκατ. και 2 εκατ. κυβικών μέτρων αντίστοιχα, ενώ ως κάτω ταμιευτήρας θα χρησιμοποιείται η λίμνη Καστρακίου.
Η λογική λειτουργίας του επιτρέπει να αξιοποιείται πλεονάζουσα ηλεκτρική ενέργεια για την άντληση νερού προς τους άνω ταμιευτήρες, ουσιαστικά «αποθηκεύοντάς» την. Όταν η ζήτηση αυξάνεται ή η παραγωγή των ΑΠΕ περιορίζεται, το νερό απελευθερώνεται και χρησιμοποιείται για την παραγωγή ηλεκτρικής ενέργειας.
Με αυτόν τον τρόπο, η μονάδα μπορεί να λειτουργήσει ως μία μεγάλης κλίμακας αποθήκη για το ελληνικό σύστημα, περιορίζοντας τις απώλειες πράσινης παραγωγής σε ώρες υπερπροσφοράς και επιστρέφοντας ενέργεια στο δίκτυο όταν αυτή είναι περισσότερο απαραίτητη.
Το συγκεκριμένο χαρακτηριστικό αποκτά ακόμη μεγαλύτερη αξία όσο αυξάνεται η εγκατεστημένη ισχύς φωτοβολταϊκών και αιολικών και οι περικοπές παραγωγής αποτελούν πλέον μόνιμη παράμετρο της αγοράς. Η Αμφιλοχία αναμένεται να προσθέσει ένα σημαντικό εργαλείο εξισορρόπησης, περιορίζοντας παράλληλα την ανάγκη κάλυψης των αιχμών αποκλειστικά από θερμικές μονάδες.
Με εκτιμώμενη ετήσια παραγωγή 816 GWh, το project αποτελεί έτσι μία από τις βασικές υποδομές πάνω στις οποίες θα στηριχθεί η επόμενη φάση ανάπτυξης των ΑΠΕ και της αποθήκευσης στην ελληνική αγορά ηλεκτρισμού.
